목조주택 내부 리모델링은 단열·방수·전기·배관을 먼저 점검하고, 문제가 있는 곳부터 순서대로 보강한 뒤 마감을 진행합니다. 욕실 방수·벽체 단열·창호 기밀이 우선순위가 높고, 그 다음 바닥·천장 마감 순입니다. 전체 범위와 순서는 현장 점검 후 구체적으로 안내해드립니다.
목조주택 내부 리모델링의 범위와 우선순위
목조주택 내부 리모델링은 아파트와 달리 구조재 상태 확인부터 시작해야 합니다. 마감재를 뜯었을 때 단열재 탈락이나 구조재 부식이 발견되면 마감 전에 반드시 선처리해야 합니다.
우선순위는 방수와 단열입니다. 욕실·다용도실 방수가 불량하면 목재 구조체로 수분이 침투해 부식이 시작됩니다. 벽체 단열이 부족하면 결로가 반복돼 내부 마감재가 반복적으로 손상됩니다.
전기·배관 점검도 내부 리모델링과 함께 진행하는 것이 효율적입니다. 벽을 열어야 하는 공사가 겹치면 한 번에 처리할 수 있어 불필요한 재작업을 줄일 수 있습니다.
마감 순서는 천장→벽→바닥 순이 원칙입니다. 목조주택은 단열 성능이 마감 품질을 좌우합니다. 단열재 종류와 두께를 공간별로 달리 적용하면 냉난방 효율을 크게 높일 수 있습니다.
목조주택 내부 리모델링 진행 순서
현장 점검 및 범위 확정
기존 마감재 상태와 구조재 이상 유무를 점검하고 공사 범위·순서를 확정합니다.
철거 및 구조재·방수 처리
기존 마감 철거 후 구조재 보강, 욕실 등 습식 공간 방수층 시공을 먼저 완료합니다.
단열 및 전기·배관 작업
벽체·천장 단열재 설치와 전기·배관 위치 변경을 마감 전에 완료합니다.
마감재 시공

천장→벽→바닥 순서로 마감재를 시공합니다. 타일·도배·마루 순으로 진행합니다.
설비 설치 및 마무리 검수
위생기기·조명·문손잡이 등 설비를 설치하고 전체 마무리 상태를 점검합니다.
실제 시공 사례 — 욕실·단열 리모델링

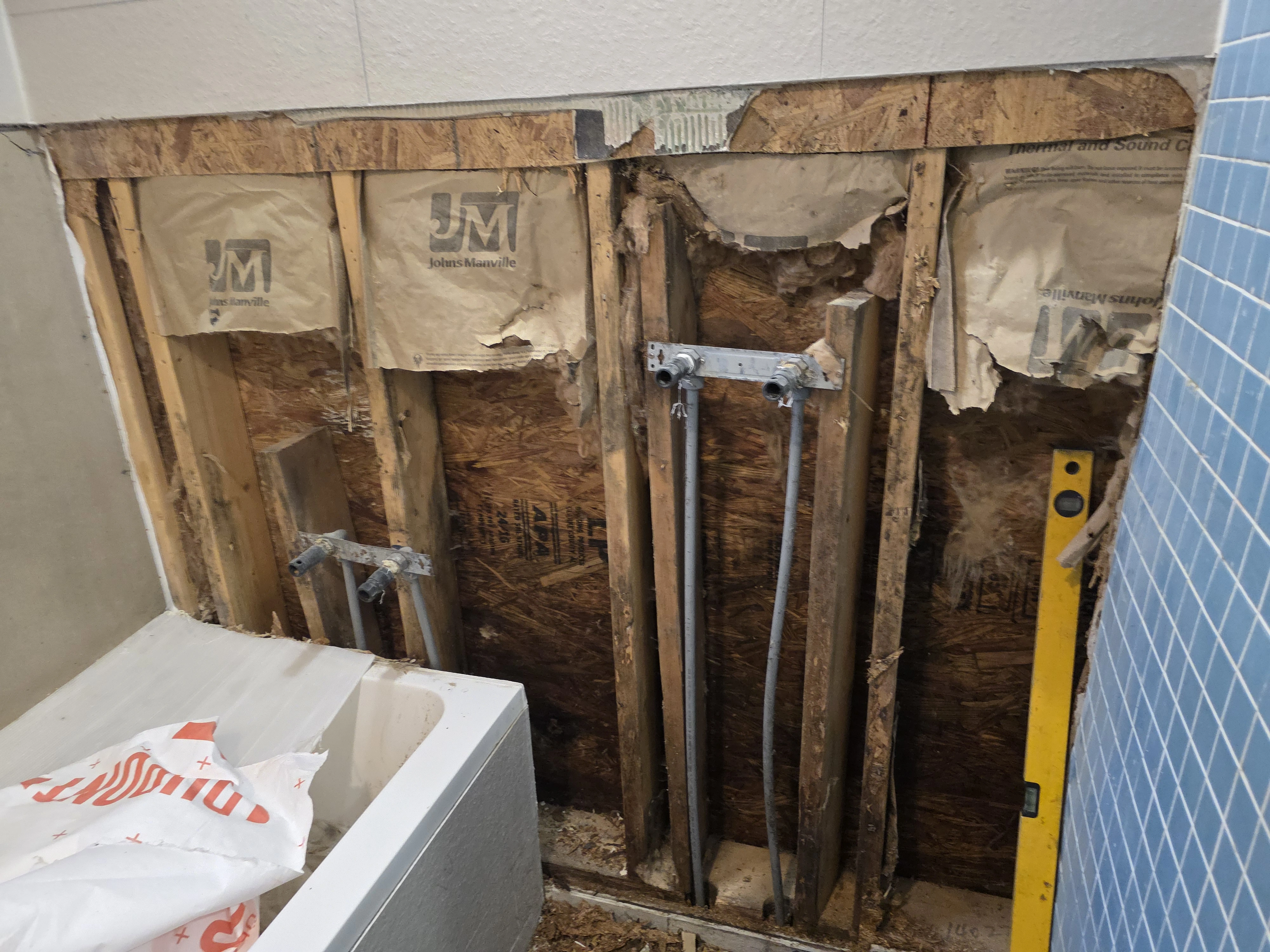

경기 지역 목조주택에서 욕실 타일 배부름과 벽체 결로 문제로 의뢰가 들어왔습니다. 욕실 타일을 뜯어내자 방수층이 완전히 손상돼 목재 샛기둥까지 수분이 침투한 상태였습니다.

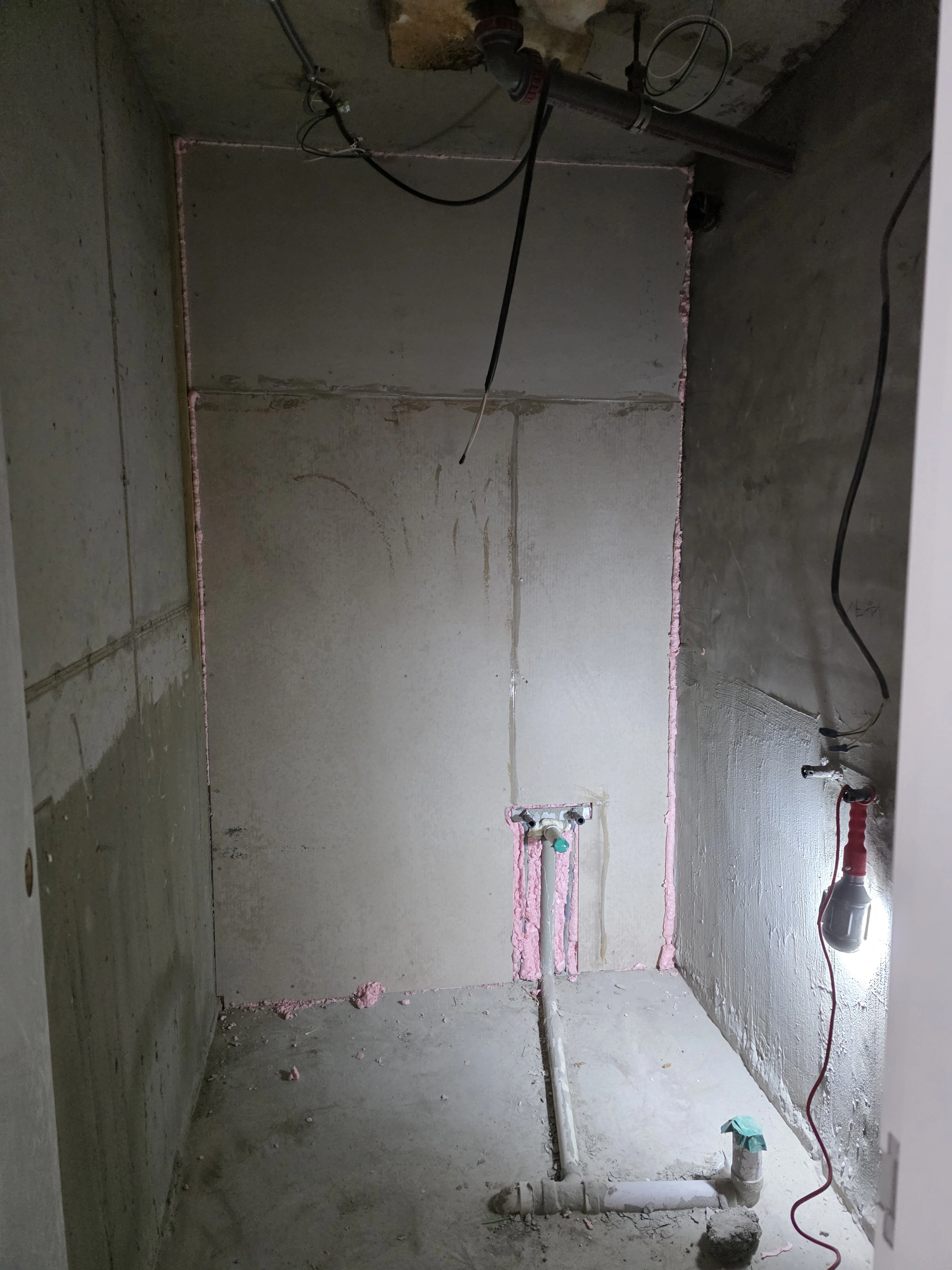

샛기둥 손상 부위를 교체하고 2중 방수층을 시공했습니다. 인접한 욕실 벽체는 단열재가 거의 없어 결로가 반복되고 있었기 때문에, 욕실 리모델링과 함께 벽체 단열 보강을 동시에 진행했습니다.

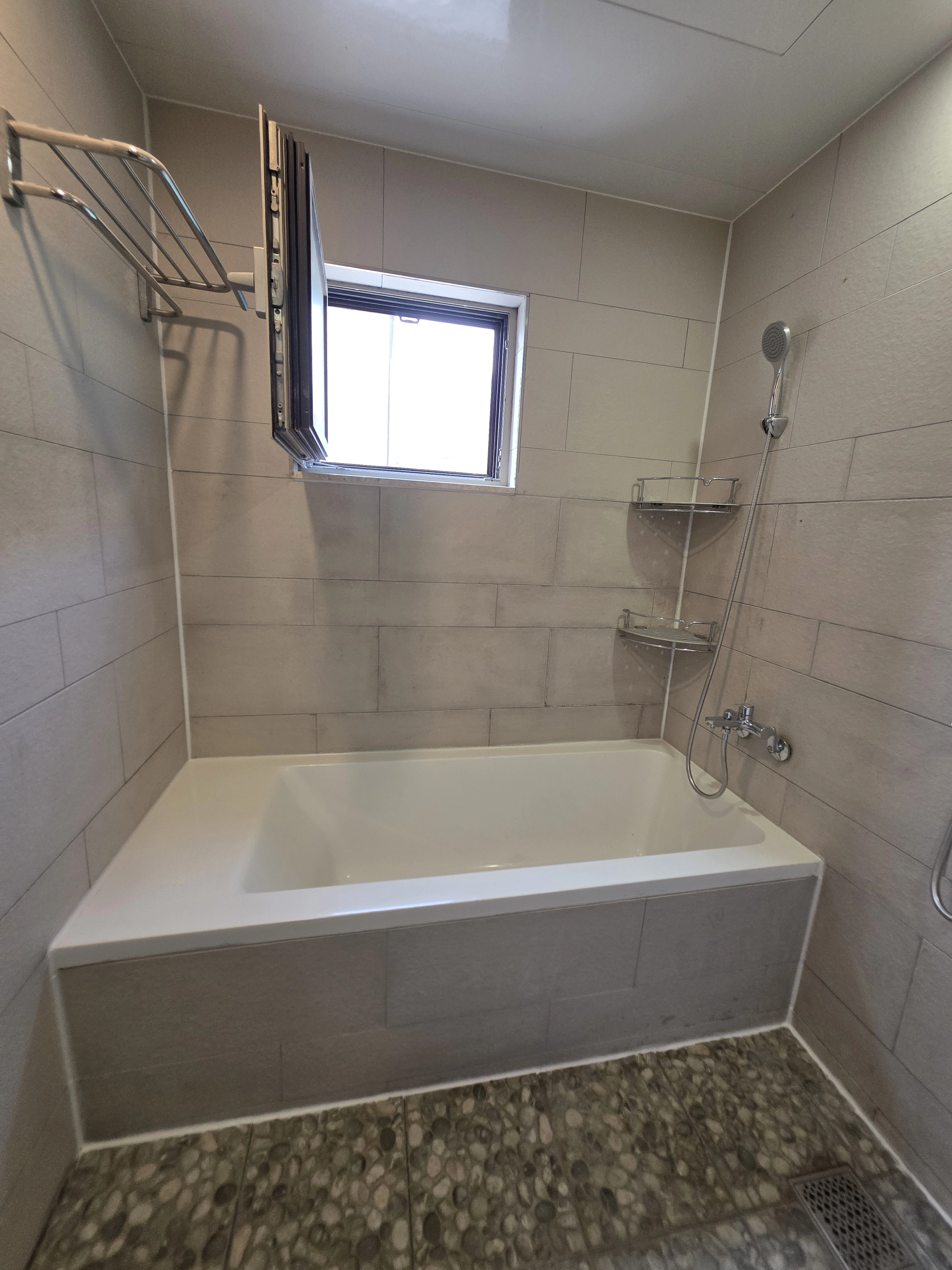

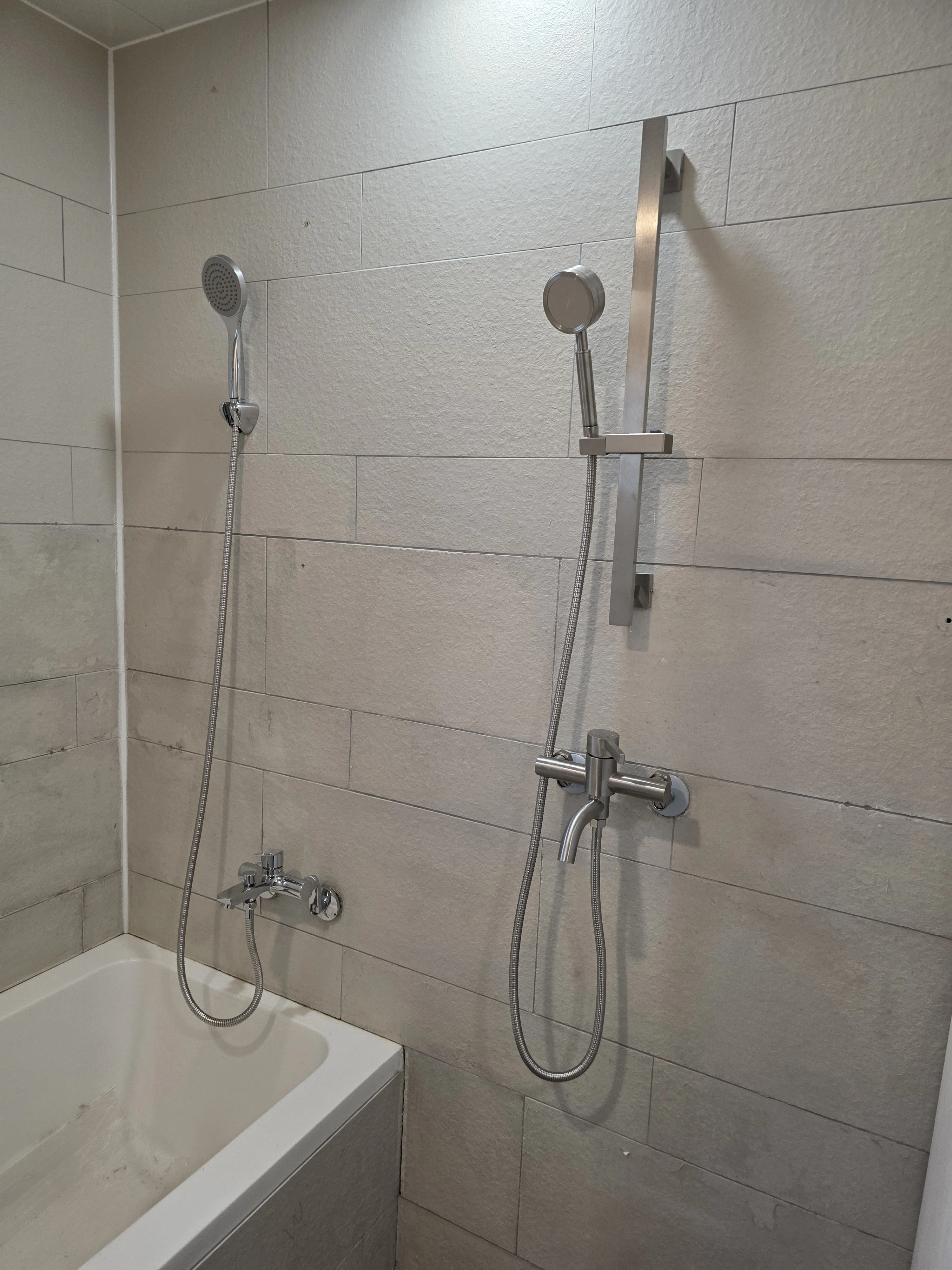

타일 시공은 방수층 경화 확인 후 진행했습니다. 기존 욕조 위치는 그대로 유지하면서 배부름이 심했던 부분을 전량 재시공했습니다. 단열 보강 후 결로 발생이 크게 줄었다는 피드백을 받았습니다.
공사 기간은 욕실 방수·타일 3일, 벽체 단열 2일로 총 5일이 소요됐습니다. 거주하면서 진행했고, 욕실 사용 불가 기간은 방수 양생일 포함 4일이었습니다.
"타일 뒤에 이렇게 문제가 있는지 몰랐어요. 단열까지 같이 해주셔서 겨울에 결로가 확실히 줄었습니다."
